2023年度龙华区医疗卫生类项目建设最新进展

来源:龙华区建筑工务署(区轨道中心) 日期:2024年02月09日 【字体:
文件已失效

  2023年,深圳市龙华区建筑工务署聚焦“病有良医”,加快推进6个医疗卫生类项目建设,顺利建设完成龙华区综合医院、龙华区中心医院扩建工程(西区)项目、龙华区人民医院新外科大楼,加快建设龙华区妇幼保健院、龙华区中医院,推进龙华区中心医院扩建工程(东区)开工建设。

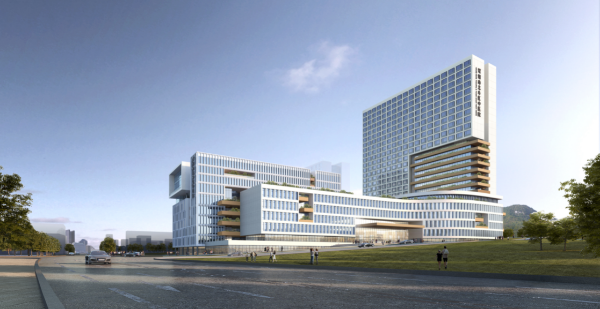

  龙华区综合医院项目(顺利竣工):项目位于龙华区观湖街道,用地面积56204.58平方米,建筑面积355924平方米,是深圳市龙华区最大规模的区属医院。其中主体地上22层、地下5层,医院医疗功能及辅助用房约21.24万平方米,含门诊、急诊急救、医技科室、教学用房、学员宿舍和全科医生规范化临床培养基地等。项目按三级甲等综合医院标准进行建设,规划建设床位1500张、车位2496个,总投资约32.79亿元。


  龙华区中心医院扩建工程(西区)项目,项目位于龙华区观澜街道观澜大道187号。西区外科大楼(顺利竣工,并已投入使用):建筑面积94872.27平方米,新增床位719张,设地下3层、地上19层,建筑高度84.6米,以外科住院为主,同时设有医学检验科、影像科、超声科、手术室、体检中心、ICU等临床医技科室。

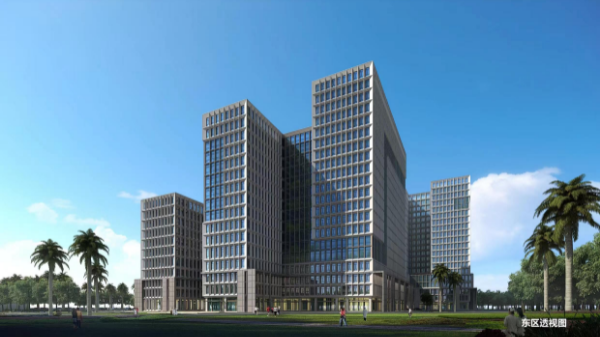

  龙华区中心医院扩建工程(东区)项目正在拆除施工中)建成后将使整体设施面积扩容至198921.14平方米,床位扩增至1200张,包含内科住院楼,行政后勤楼以及门诊医技综合楼等。设有康复科、中医科、儿科、急诊科、烧伤整形科等科室。


  龙华区人民医院新外科大楼项目(基本完工):项目位于龙华区建设路,用地面积10007平方米,建筑面积102081平方米,地上1-6层为医技裙楼,7-25层为住院部,建筑总高度99.80米。含医技科室、住院部、行政办公等功能。地下室主要为停车库及设备用房,其中地下四层设有人防中心医院。项目按三级甲等综合医院标准进行建设,规划建设床位709张,项目实施后医院规模扩增至1300床。



  龙华区妇幼保健院项目:开工时间2023年12月,目前正在开展场内平整及支护桩基础工程作业,总体进度完成2.35%。项目位于龙华区大浪街道黄麻埔社区美宝路东侧,用地面积44487.2平方米,建筑面积262130平方米。其中,妇幼保健院总建筑面积205781平方米,设有地下3层,地上裙房5层、住院楼15层、行政科研楼12层;公共卫生临床中心总建筑面积56349平方米,设有地下3层,地上裙房5层、塔楼17层。


  龙华区中医院项目:目前处于基坑土石方工程开挖阶段,桩基已完成,基坑支护工程完成100%,土石方工程完成100%,边坡支护完成100%,土建工程完成16%。总体进度完成36%。项目位于龙华区观澜街道牛湖片区,高尔夫大道南侧,君新路东侧,规划观和路西侧,规划宝君路北侧,建筑面积207860平方米,其中地下建筑面积75966.44平方米(含停车位1190个,其中充电桩停车位452个),地上建筑面积131893.56平方米,规划建设床位800张


  为解决医院业务用房不足及分散问题,深圳市龙华区建筑工务署严格执行区委、区政府决策部署,坚守“无奋斗不龙华”的奋斗精神,加快推进现有医院的改扩建以及新建医院项目建设,进一步满足市民的看病就诊需求,让龙华居民在家门口就能获得更高质量的医疗服务、就医体验。
