近期,龙华区博雅实验学校项目现场,施工人员正在如火如荼进行二次结构、装饰装修,项目建设至今,保持着二次拆除率为零的施工纪录,防护设施完备率百分之百,这都是“新型连墙件”施工工艺的功劳。
博雅实验学校项目位于深圳市龙华区大浪街道,总占地面积21539.36平方米,总建筑面积为61181平方米。本项目规划办学规模54个班级,提供2520个学位,是龙华区重要的民生保障项目。项目建成后,将缓解区域教育资源供需紧张的现状,促进教育规模的扩大与品质的提升,为龙华区的基础教育注入新活力,有效增强基础教育质量。

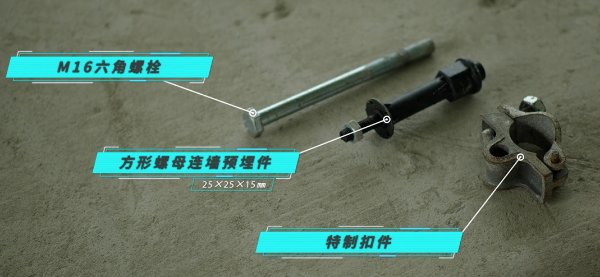

关于工艺实施,新型连墙件的结构精巧而稳固,其核心由三部分组成:25*25*15毫米的方形螺母的连墙预埋件、特制扣件、M16六角螺栓组成。这三者协同工作,使得新型连墙件能够牢固地附着于建筑结构的侧壁,为施工安全与效率提供有力保障。
第一步 预埋点位确定

在钢筋绑扎完成、模板加固完成后,根据施工方案,在梁、墙侧面准确定点,并用醒目颜色油漆笔标记点位,且预埋点距离混凝土完成面间距大于10厘米。
第二步 钻孔预埋
确定好预埋位置后,在模板上钻1.2厘米的孔,通过预埋件外接的紧固螺母与模板固定,螺母要紧固到位,不得有可见外露丝扣,使用“扎丝”将埋件部分与钢筋绑扎固定,降低混凝土浇筑过程位移风险。
第三步 预埋件螺母拆除
待混凝土强度达到边模拆除条件后,在边模拆除时,将紧固螺母连同模板一同拆除。
第四步 连墙件安装

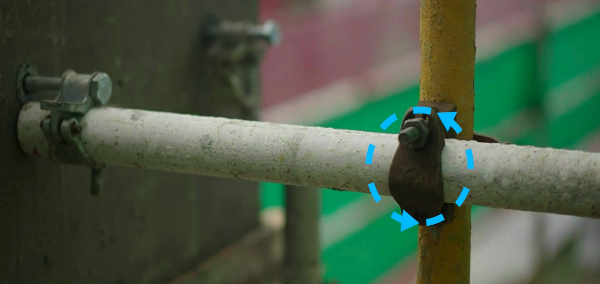

待混凝土强度达到15MP后,进行连墙杆件的安装,用M16六角螺纹的螺栓杆将专用连墙扣件与预埋件内的方形钢制螺母固定,最后用扣件将连墙钢管与脚手架的立杆连接在一起,形成刚性连接。
第五步 强度校核
连墙件安装完成后,应进行抗拉拔承载力检测,抽检新型连墙件的荷载检验值均不应小于20KN,持荷期间锚固件无滑移,基材混凝土无裂纹或其他局部损坏现象出现。此外,混凝土浇筑前还应对连墙件预埋情况进行隐蔽验收,检查其设置间距、数量及固定情况,合格后方可进入下一道工序。
实践证明,新型连墙件施工简单,在满足脚手架承载力、稳定性的同时,对墙体无破坏,在多项关键工序的作业过程中无需拆除架体连墙措施,从本质上避免了此项重大事故隐患的产生。其次,该工艺的推行消除了对正式栏杆的安装影响,解决了传统连墙件与成品栏杆安装界面冲突的问题,加快了施工现场防护措施“永临结合”的转换进度,在节省临时防护措施费用的同时,提升了施工现场的安全管理,具备了较好的实用性与可操作性。
未来,龙华区建筑工务署将持续在房建类项目中,采用新型连墙件施工工艺,在实践中不断完善和采用新技术全力打造更多精品工程。
